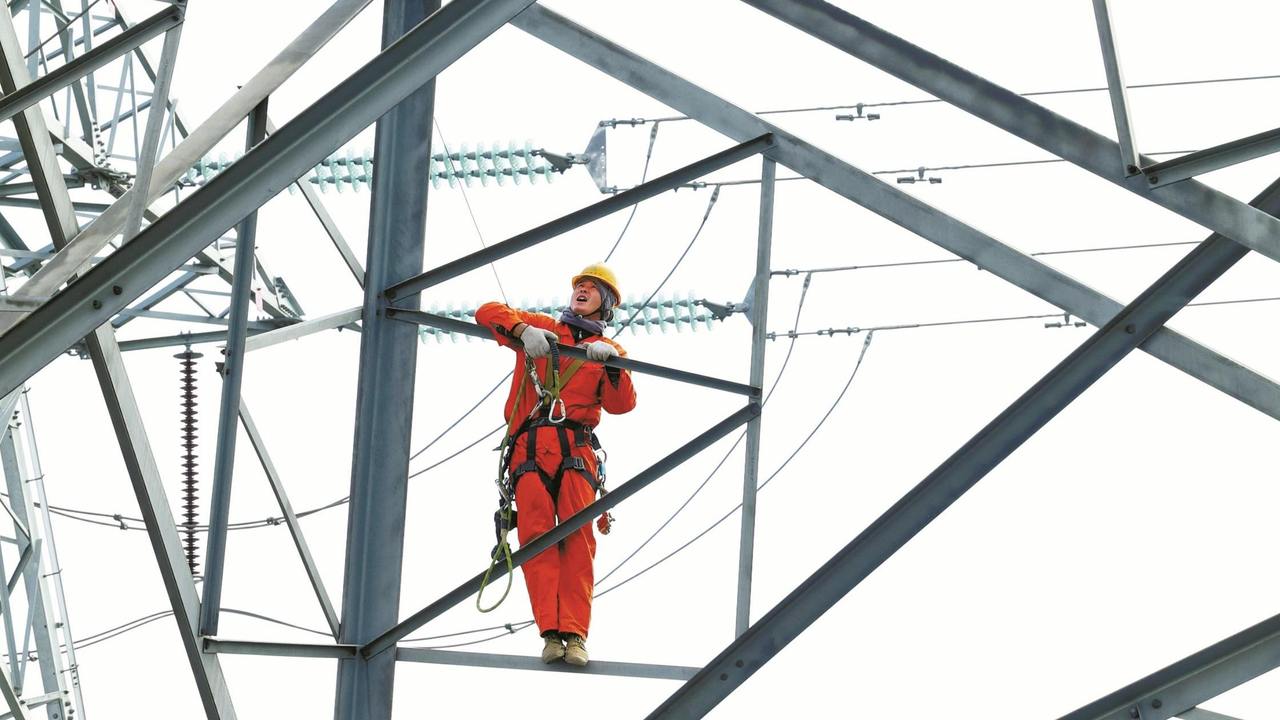

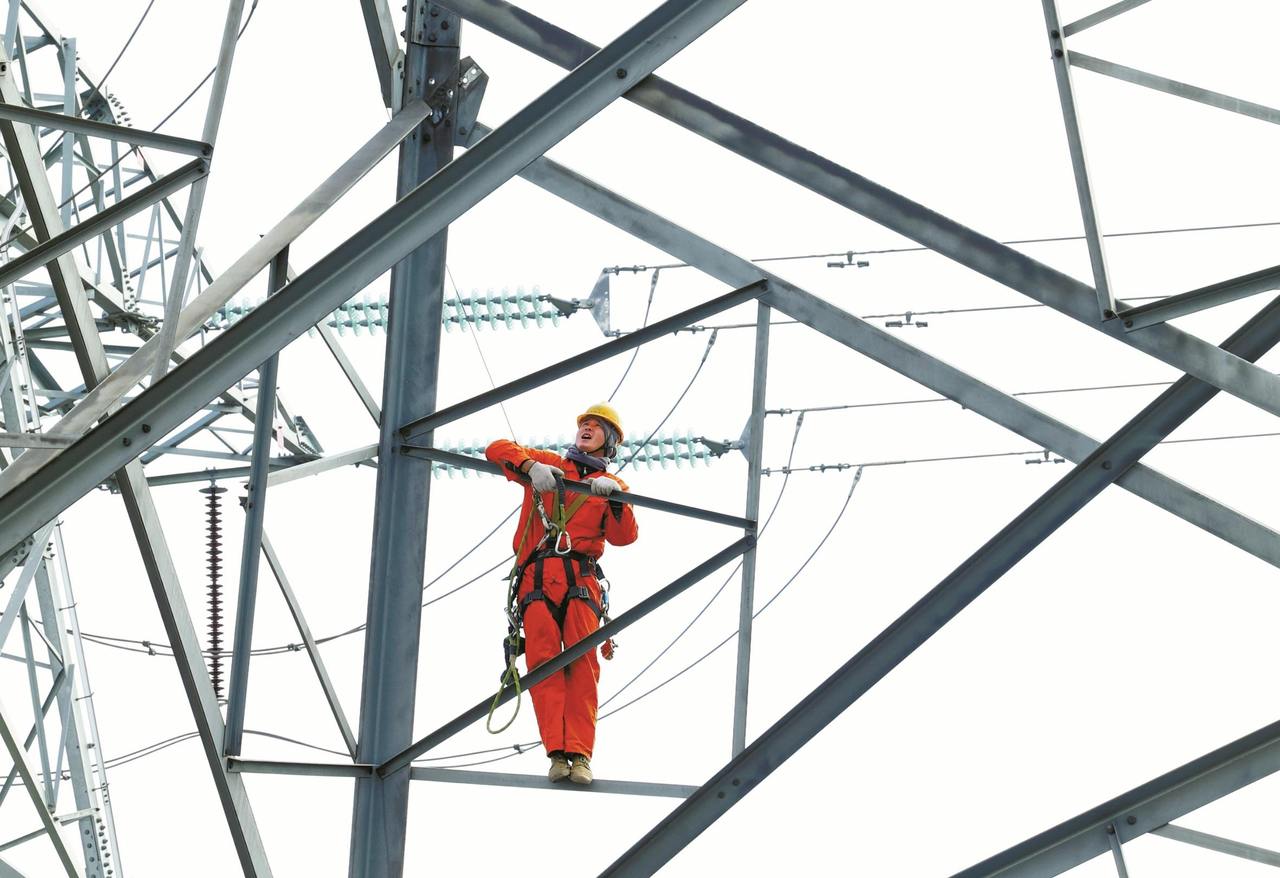

昨天上午,慈溪市龙山镇后横江村附近,寒风阵阵。数十米高的铁塔上,4名电力作业人员身系安全带,站在狭窄的塔基平台上,专注拆卸“退役”的线路铁塔。地面上,重型起重机缓缓将一段拆下的铁塔吊运至平地,在吊机配合下,5名作业人员对塔片进行分段拆除。
这是孔浦至慈溪高铁站市域铁路电力迁改的施工现场。目前,220千伏远淞、远浦线退役铁塔及线路拆除工作已进入收尾阶段。按计划,整个铁路配套电力工程将于今年4月完工。
孔浦至慈溪高铁站市域铁路全长64.3公里,是宁波“十四五”重点建设项目。建成后,它将串联起江北、镇海、慈溪等多个人口与产业集聚区,对推动宁波北部片区发展、促进全域一体化具有重要意义。
电力迁改是铁路建设前期的关键环节,旨在消除安全隐患、优化空间布局,保障铁路与电网长期稳定运行。
记者了解到,该电力迁改工程涉及110千伏及以上线路30条,其中220千伏线路8条、110千伏线路22条,需新建架空线路14.3千米、拆除线路13.6千米。
“最难的不是拆和建,而是在迁改过程中,如何最大限度保证电网不断电、用户不停电。”宁波送变电建设有限公司线路队技术员毛佳杰面对着一张布满“水平四回路”“双回路”“单回路交叉架线”的复杂图纸,向记者解释。
以掌起镇段为例,迁改涉及12个变电所,若按传统方式停电施工,影响范围广、时间长。为此,项目团队反复优化方案,最终决定采用“临时借电”方案,即通过临时线路转供负荷,在用户“无感”的情况下完成割接,将影响降到最低。
无独有偶。在浦龙浦山段,迁改还需正能、协能两个光伏电站配合停电。为保证电站发电不中断,项目团队创新采用“临时改接”方案,将光伏站输出线路临时接入达门澥线,经其他变电站上网。这一操作涉及8个变电所,虽然系统转换复杂、作业风险高,但最终实现了电力迁改与光伏供电两不误。
在慈溪市中横线道路上空,记者看到两侧已架起高约5米的跨越架,中间铺设着绝缘防护网。
“这是为了防止作业时线路意外掉落,影响交通。”毛佳杰说,“之前跨越329国道时,我们采用‘老线带新线’工艺,最大限度减少对交通的干扰,保障交通安全。”
“每一次割接都是与时间赛跑,加班加点是常事。”宁波送变电建设有限公司施工人员俞磊说。自2023年土建工作启动以来,送变电施工人员白天高空作业、夜间方案推演,旨在按期为市域铁路建设“铺平”电力通道。
